Stap 1 Staalplaat-oppervlakvoorbehandeling |
Uitgevoer in ooreenstemming met ontwerp- of prosesvereistes voordat staalplaat leeggemaak word. |
|
|
Stap 2 Staalplaatreguitmaak |
Algehele reguitmaak moet uitgevoer word na voorbehandeling van staalplaat om die akkuraatheid van onderbreking te verseker en interne oorblywende spanning van die staalplaat te verlig. |
|
|

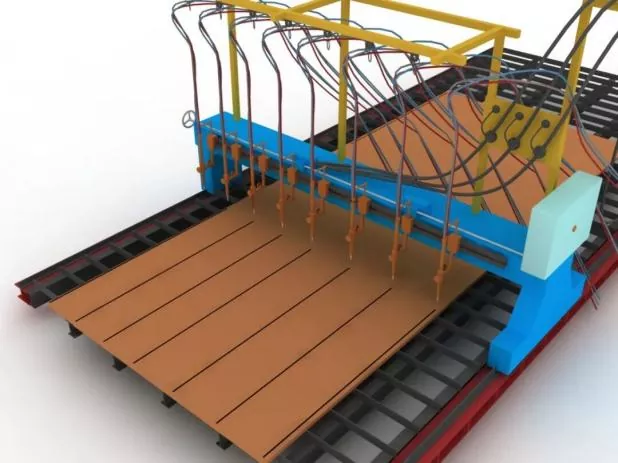

Stap 3 Sny en leegmaak van dele |
Voordat jy sny, pas die snymasjien aan, bevestig die spuitkopmodel en kontroleer die stabiliteit van lugdruk. |
|
|
Tydens sny, voorverhit eers die snynaat van die staalplaat, en beheer die snyspoed streng. |
||
|
Stap 4 Sekondêre reguitmaak van dele |
Uitgevoer na staalplaatverwydering om samestelling akkuraatheid te verseker en interne oorblywende spanning van staalplate te verminder. |
|
|

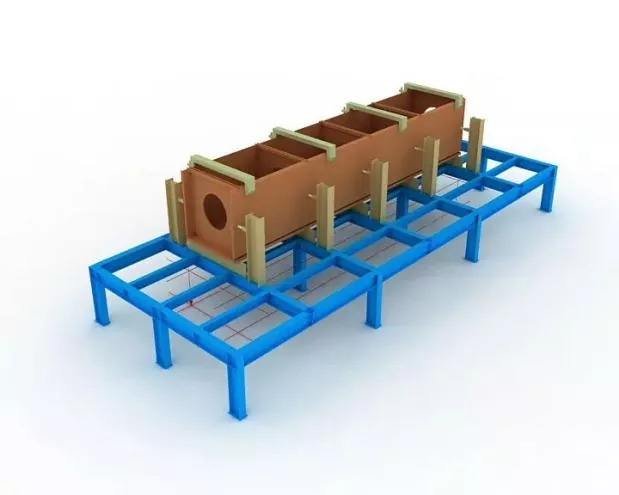

Stap 5 Instelling van jigs en uitleglyne |
Voor samestelling moet uitleglyne en stokke eerstens gestel word. |
|
|
Tydens die installering van die jig moet die horisontale vlak van die boonste opening verseker word, en voldoende styfheid en sterkte moet gewaarborg word. |
||
|
Alle jigs en uitleglyne kan slegs in gebruik geneem word nadat dit deur aangewese personeel geïnspekteer en goedgekeur is. |
||
|

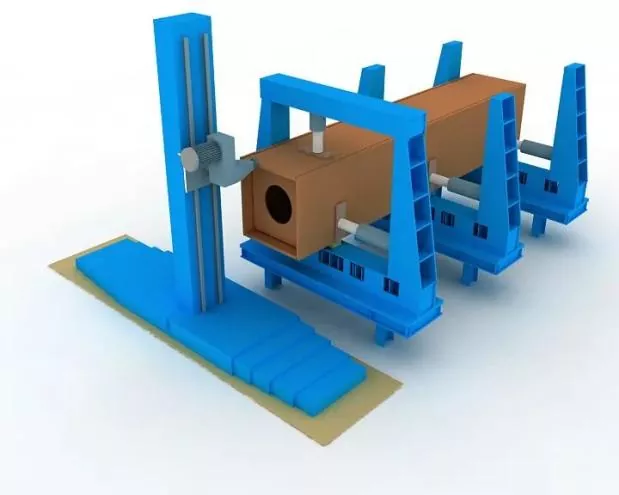

Stap 6 Posisionering van die onderste paneel |
Presies geposisioneer deur skietlood en uitleglyne. |
|
|

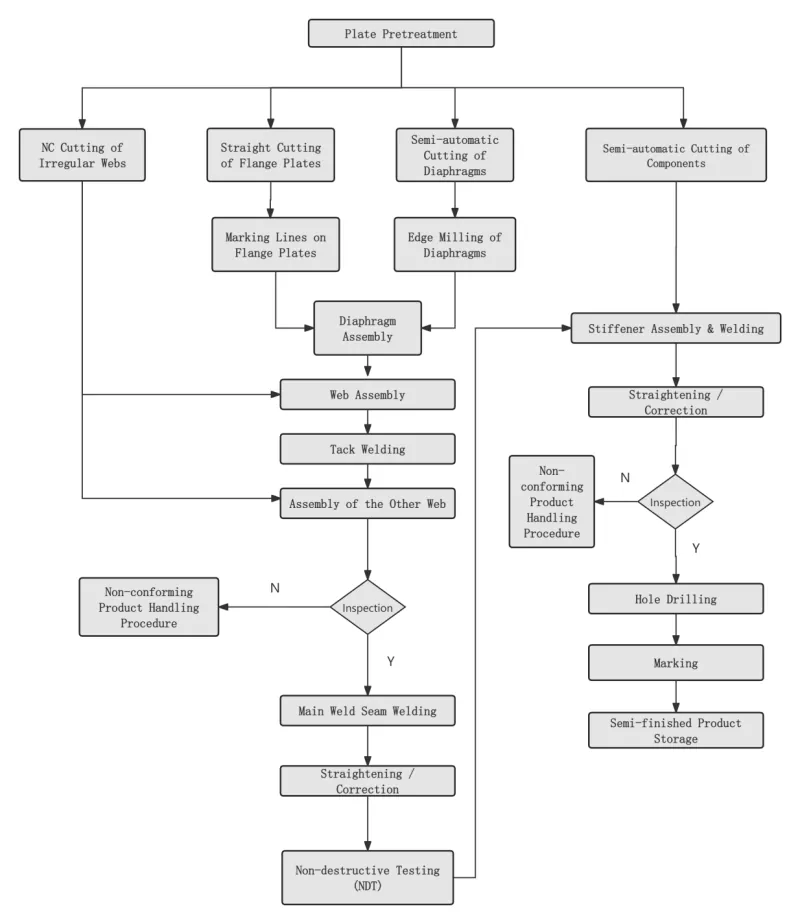

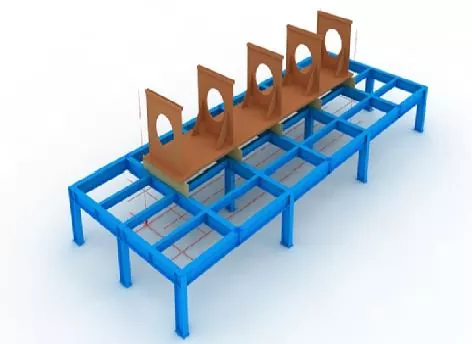

Stap 7 Diafragma-samestelling |
Voor samestelling van diafragmas, merk posisioneringslyne op die onderste paneel, en verwyder drywende roes aan beide kante van die lyne met 'n slypwiel. |
|
|
Nadat die diafragmas opgerig is, maak dit vas deur kleefsweiswerk. |
||
|

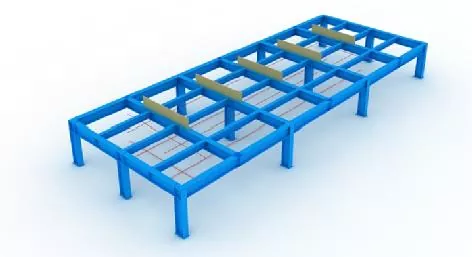

Stap 8 Web-samestelling |
Nadat die web saamgestel en gekwalifiseer is, domkrag dit styf teen die diafragma met 'n domkrag en maak dit dan vas deur kleefsweis.
|
|
|
Stap 9 Boonste paneelsamestelling |
Voltooi die presiese posisionering van die boonste paneel met skietlood, maak dan vas deur kleefsweiswerk. |
|
|
Stap 10 Diafragma Elektroslagsweis |
Enkelzijdige elektroslagsweiswerk word vir diafragmas gebruik. |
|
|
Koperhulse vir die begin en blus van boog moet by die boonste en onderste openinge van elektroslagsweisgate tydens sweiswerk geïnstalleer word. |
||
|
Sweisstroom en -spanning moet streng beheer word deur die sweisproses, en aandag moet gegee word aan die waarneming van die kleurverandering van die elektroslag-sweisarea op die web. |
||
|

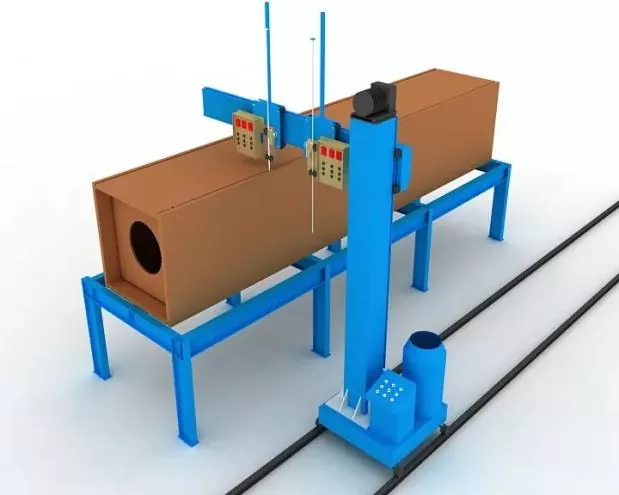

Stap 11 Algehele inspeksie |
Fokus tydens inspeksie daarop om te kontroleer of die komponentlengte, diagonale afmetings en eindseksie-afmetings aan die ontwerp- en spesifikasievereistes voldoen, en korrigeer alle buite-toleransie-onderdele. |
|
|

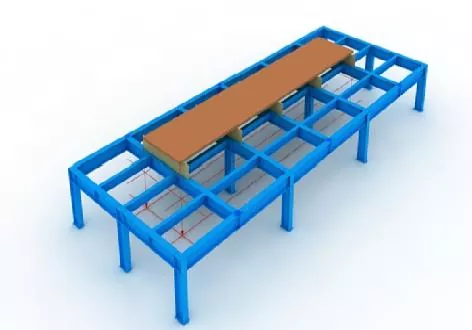

Stap 12 Eindfrees |
Fres die eindvlak na samestelling en sweiswerk. |
|
|
Waarborg die gelykheid van lede en die parallelisme tussen kopvlak en freessnyer. |
||
|

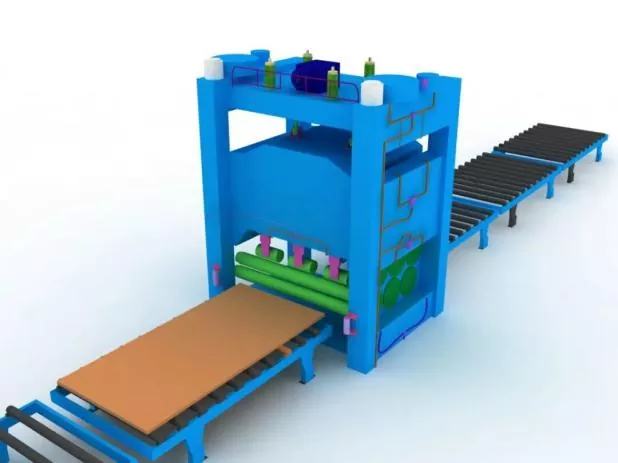

Stap 13 Sandskietwerk en roesverwydering |
Voltooi roesverwydering deur sandstraal soos benodig na sweiswerk, en dra dan oor na bedekkingskonstruksie. |
|
|
Samestelling akkuraatheid |
Tydens samestelling: ● Geskikte beperkings moet aangeneem word om sweisvervorming te beheer. ● Sweiskrimptoelaes en redelike omgekeerde vervorming moet gereserveer word om komponentafmetings te beheer en korrekte vorm te verseker. |
|
Die toelaatbare afwykings vir vervaardiging en samestelling van gelaste verbindings, sowel as die dimensionele toleransies van strukturele komponente, moet voldoen aan die vereistes van Kode vir Aanvaarding van Konstruksiegehalte van Staalstrukture (GB 50205). |
|
|
Samestelling posisionering sweiswerk |
Dit sal geïmplementeer word deur semi-outomatiese soliede draadgasmetaalboogsweis (GMAW). |
|
Sweiser |
Sweisers wat betrokke is by monteerhaktsweiswerk moet die ooreenstemmende kwalifikasiesertifikate hê wat in die Tegniese Spesifikasie vir Sweis van Boustaalstrukture (JGJ81) gespesifiseer word. |
|
Posisie van kleefsweislasse |
Posisie van kleefsweislasse: Kleefsweislasse moet die begin en einde van formele sweislasse vermy, en mag nie op hoeke, rande, ente en ander kritieke areas wat geneig is tot strukturele sterkte en vakmanskapsdefekte geplaas word nie. |
|
Vir T-verbindings, kleefsweiswerk: Sal simmetries aan beide kante uitgevoer word; intussen moet kleefsweiswerk binne die groef soveel as moontlik vermy word. Vir volle penetrasie groef sweiswerk: Kleefsweiswerk moet op die groef uitgevoer word vir ruggutsing, bv. Back guts. |
|
|
Die samestelling en sweisposisies van sweissteunplate sowel as aanloop- en afloopplate moet aan toepaslike standaarde voldoen |
|
|
Sweismateriaal |
Sweismateriale wat vir samestelling en kleefsweiswerk gebruik word, moet ooreenstem met dié vir formele sweiswerk, d.w.s. dieselfde sweismateriaal as by amptelike sweiswerk sal aangeneem word. |
|
Vir samestellingssweiswerk tussen hoësterktestaal en laesterktestaal, moet sweismateriaal gekies word in ooreenstemming met die laesterkte staalgraad. |
