In die vorige uitgawe het ons die eerste drie van die ses kernkonstruksietegnologieë virstaalstruktuur hospitale. Die installasietegnologie van selfposisionering van stoetvrye rigiede verbindingsvoege vir staalstruktuurmodules breek die hoogtebeperking van modulêre geboue; die grond modulêre samestelling tegnologie vir boom-vormige kolom kap staal strukture spreek die probleme in hoë hoogte samestelling van spesiale-vormige komponente; en die gekombineerde installasietegnologie van knik-beperkte draadjies en viskose dempers verbeter die seismiese werkverrigting van hospitaalgeboue. Hierdie uitgawe gaan voort met die reeks wat die ses belangrikste konstruksietegnologieë vir staalstruktuurhospitale dek, wat uitbrei oor die modulêre installasietegnologie van omvattende elektromeganiese pyplyne, die vinnige installasietegnologie van voorafvervaardigde masjienkamers, en die volproses digitale naspeurbaarheidstegnologie vir staalkomponente.
Modulêre installasietegnologie vir geïntegreerde elektromeganiese pyplyne

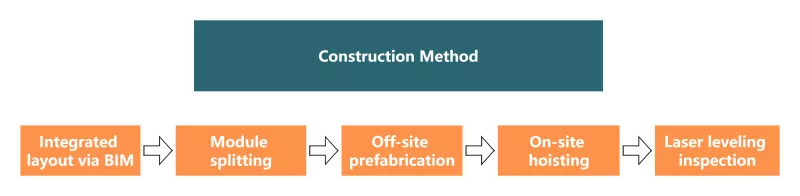

Modulêre installasietegnologie vir geïntegreerde elektromeganiese pyplyne neem BIM gedetailleerde ontwerp aan om pyplyne in voorafvervaardigde modules vir integrale hysing te verdeel. Die monteermodules bestaan hoofsaaklik uit HVAC-stelsels, mediese gaspypleidings, sterk en swak elektrisiteitstelsels, brandsprinkelstelsels, lugsuiweringskanale en logistieke transmissiestelsels. Hierdie tegnologie help om konstant 'n minimum vryhoogte van meer as 2,8 meter in gange op bedryfsvloere te handhaaf, verminder die impak van konstruksie op die hospitaal se skoon omgewing aansienlik, maak sinchroniese konstruksie met die hoofstaalstruktuur moontlik en verkort die konstruksietydperk van elektromeganiese werke.
Vinnige installasietegnologie van voorafvervaardigde masjienkamers
Die vinnige installasietegnologie van voorafvervaardigde masjienkamers gebruik die modus van "modulêre voorafvervaardiging plus boutverbinding op die perseel" om die vinnige samestelling van elektromeganiese stelsels soos hospitaalkoue- en hittebronmasjienkamers, huishoudelike waterpompkamers en brandpompkamers te realiseer. 'n Standaard verkoelingsmasjienkamer neem slegs 7 tot 10 dae vanaf mobilisering tot watertoevoer, met geen sweis-, sny- of massiewe konstruksie-afval op die perseel nie. Buite-perseel voorafvervaardiging verbeter konstruksiekwaliteitstabiliteit, en die demontage en samestelling van modulêre eenhede veroorsaak minimale inmenging in oorspronklike hospitaalbedrywighede.
Volledige proses digitale naspeurbaarheidstegnologie vir staalkomponente

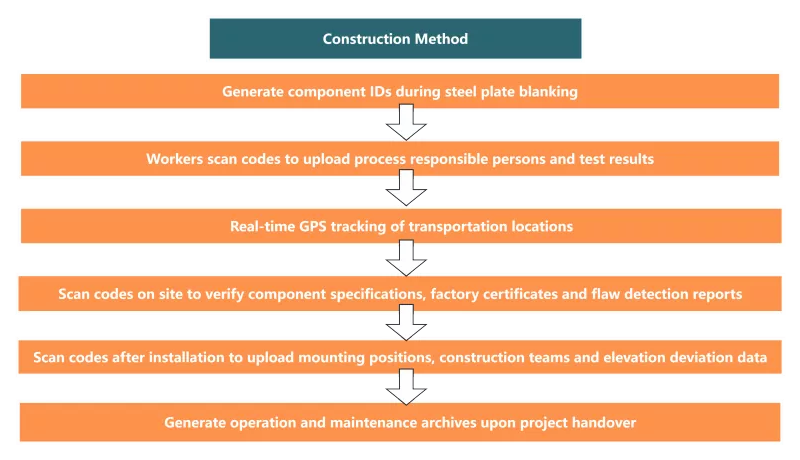

Die volproses digitale naspeurbaarheidstegnologie vir staalkomponente is 'n volproses digitale beheertegnologie wat unieke identifikasiemerke aan staalkomponente toeken. Dit kan gehaltedefekte van komponente effektief opspoor, gevisualiseerde installasievordering en gedigitaliseerde bedryfs- en instandhoudingsbates realiseer. Intussen word alle data deur die hele proses aangeteken, wat aan die hoëstandaardvereistes van infrastruktuuroudit kan voldoen.
In die ingenieurspraktyk van staalstruktuur hospitaalprojekte, dek hierdie ses tegnologieë kernbeheerskakels in die konstruksie vanstaalstruktuur hospitaleinsluitend konstruksiedoeltreffendheid, seismiese veiligheid, gewrigpresisie, elektromeganiese samestelling en projekbestuur. As 'n gevorderde innoverende oplossing vir huidige staalstruktuurkonstruksie, is hulle geverifieer in praktiese ingenieursprojekte.
As 'n professionele vervaardiger van staalstruktuur wat R&D, vervaardiging en installasie integreer,EHSShou tred met bedryfstendense, handhaaf 'n proaktiewe ingesteldheid, leer gevorderde bedryfservaring aan en verbeter sy tegniese sterkte. Vir meer inligting, volg asseblief EHSS.
